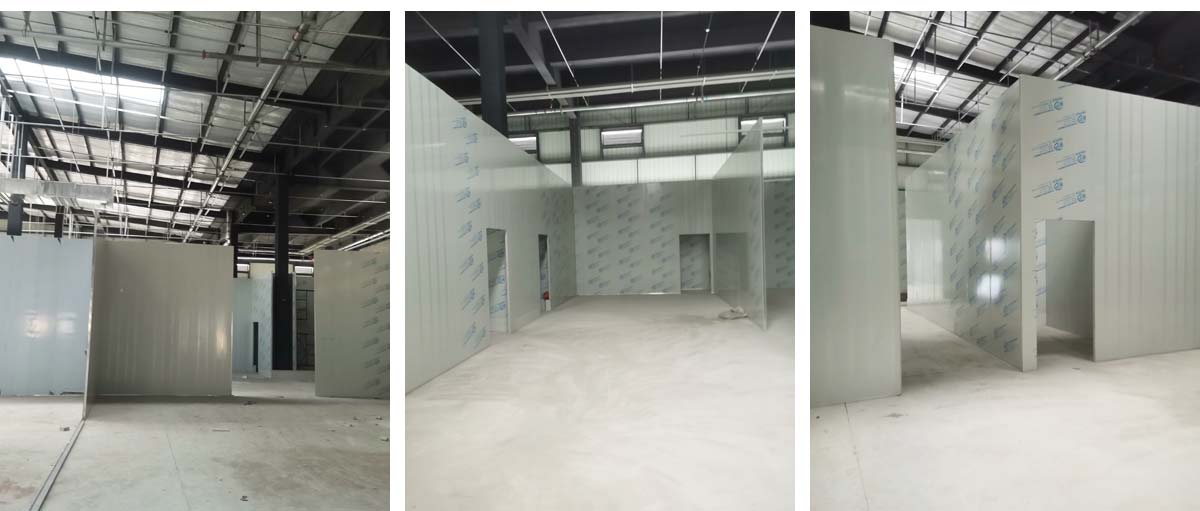

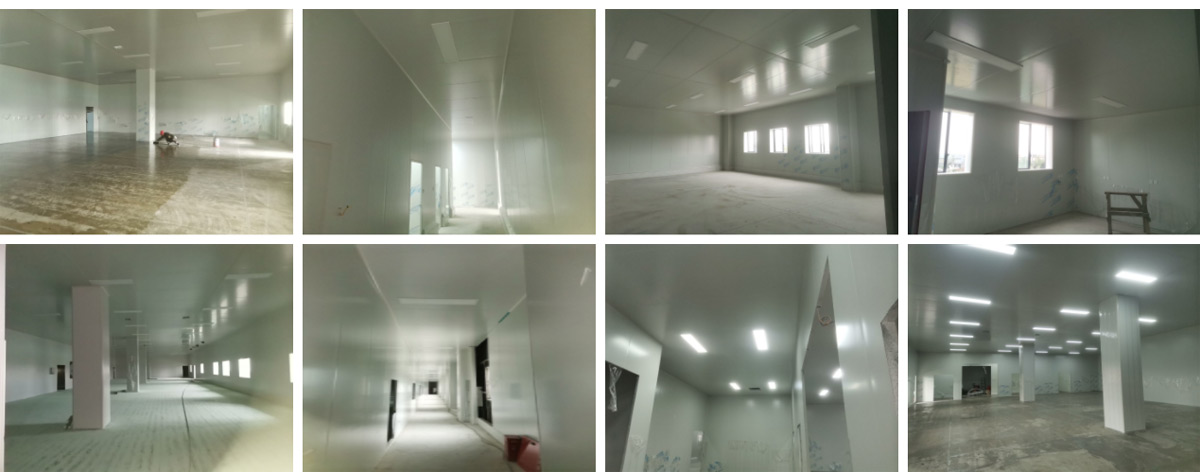

2021-6-10 四川吉门供应链管理有限公司湿面车间装修现场:车间安装收尾

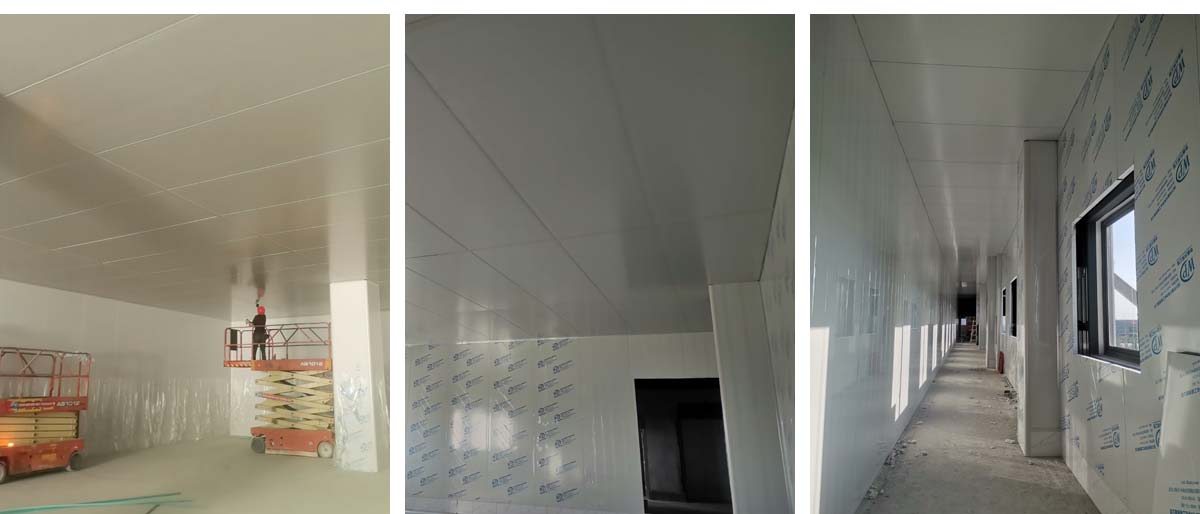

2021-5-9 四川吉门供应链管理有限公司湿面车间装修现场:1、挡水墙贴砖完成95%(剩余吊装口完成后实施); 2、冻库库板安装完成100%,顶板完成100%; 3、低温库加热丝安装完成100%,保护层完成100%,挤塑板完成100%,冻库地面混凝土浇筑完成100%,切缝完成,养护; 3、彩钢板安装完成85%; 4、顶板安装完成85%; 5、实验室墙板顶板完成100%; 6、化验室墙板顶板完成100%; 7、工具间墙板完成100%。

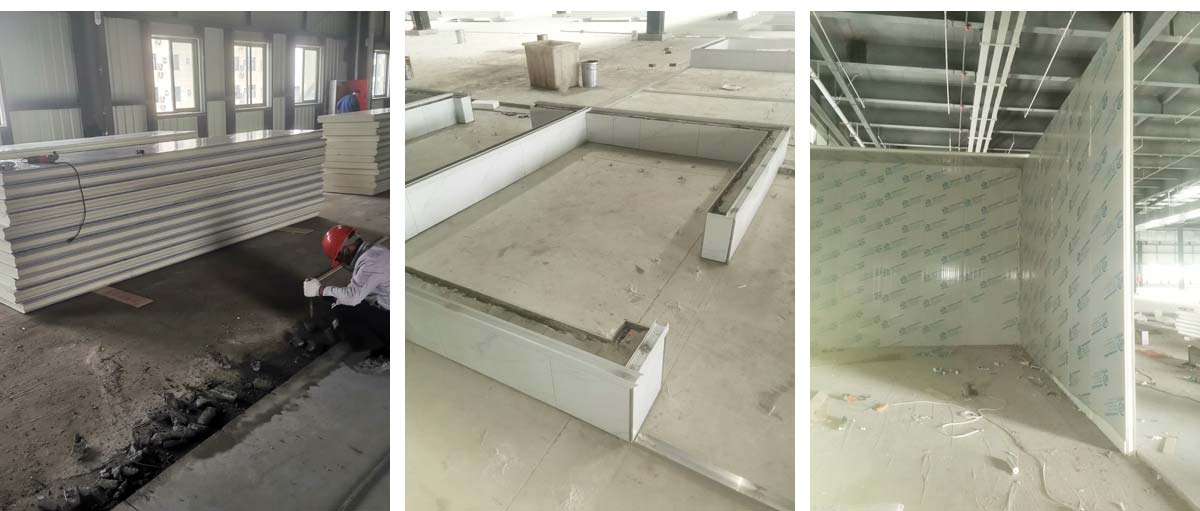

2021-4-25 四川吉门供应链管理有限公司湿面车间装修现场:1、挡水墙贴砖完成90%(剩余待冻库安装完成后实施); 2、冻库库板安装完成100%; 3、地坪修补注浆钻孔完成100%; 4、注浆加固完成100%; 5、彩钢板安装完成75%; 6、地槽安装完成100%; 7、排水孔开洞完成100%。

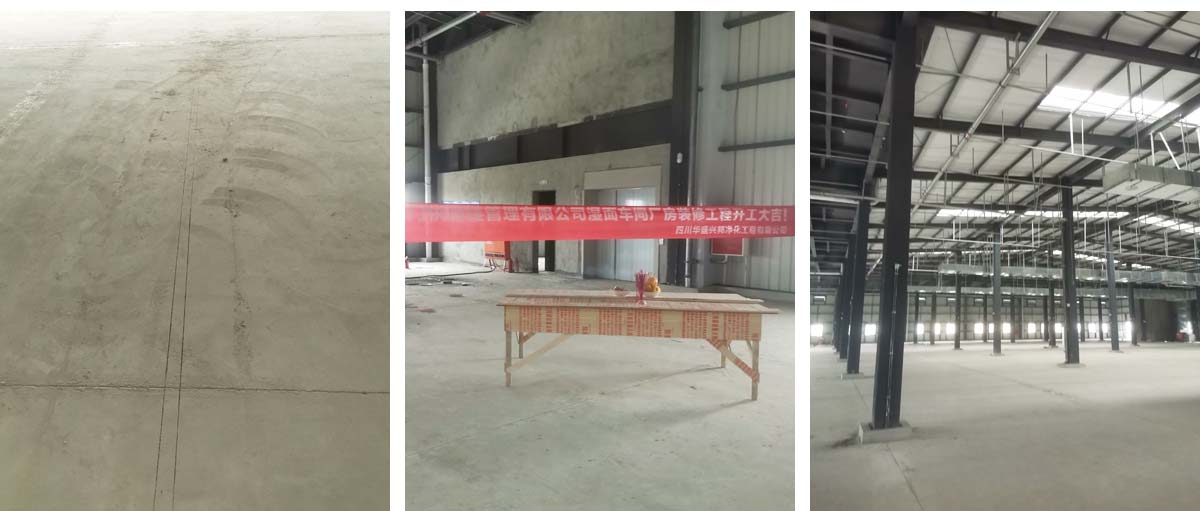

2021-4-18 四川吉门供应链管理有限公司湿面车间装修现场: 1、挡水墙贴砖完成90%(剩余待冻库安装完成后实施); 2、冻库库板安装完成60%; 3、地坪修补注浆钻孔完成80%; 4、注浆加固完成45%; 5、彩钢上班安装完成5%; 6、地槽安装完成45%。

2021-3-21 四川吉门供应链管理有限公司湿面车间装修现场:放线工作完成100%
