四川智琪食品有限公司二期
来源: | 作者:hsxbgcwm59 | 发布时间: 2020-09-07 | 1069 次浏览 | 分享到:
华盛兴邦承接四川智琪食品有限公司一期、二期工程,一期设计装修面积6000平方米,二期设计装修2000平方米。主要生产毛肚制品
建厂咨询热线:173-4019-3272

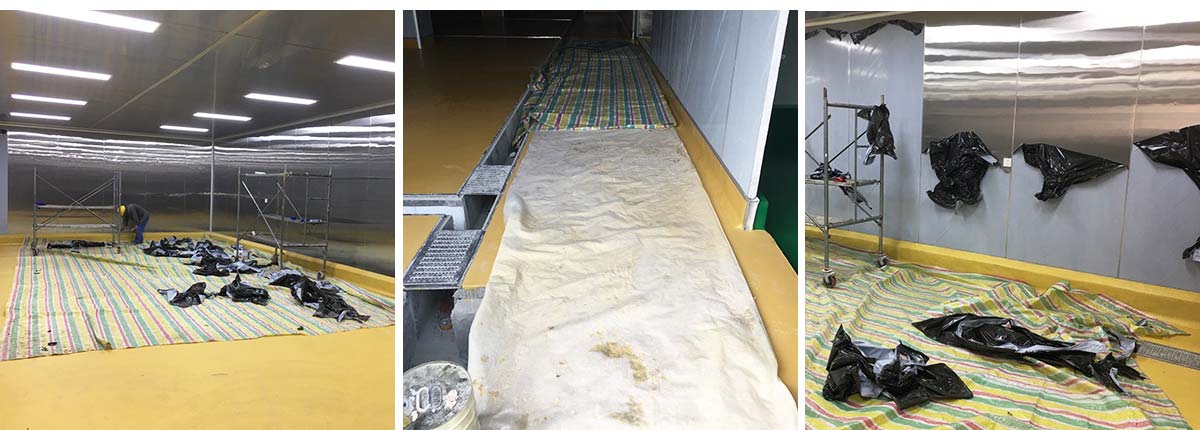

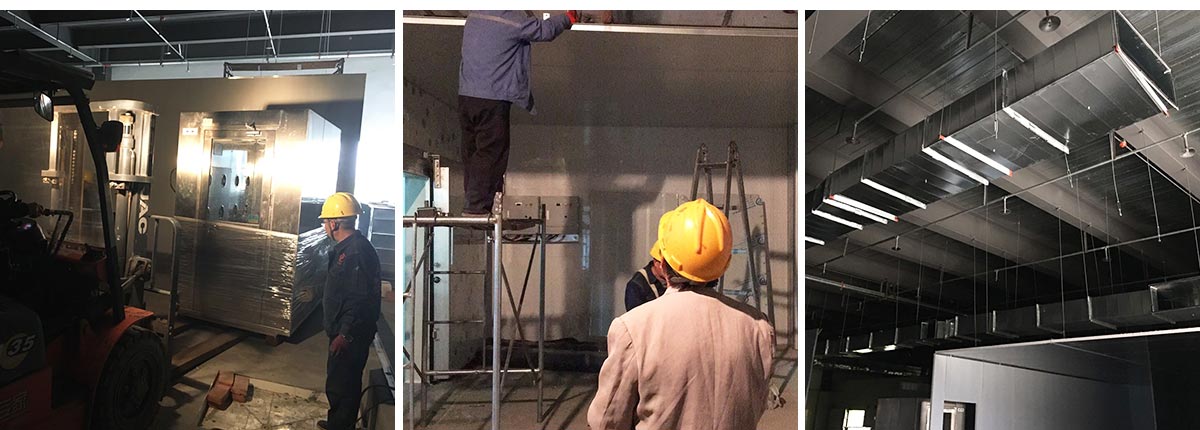

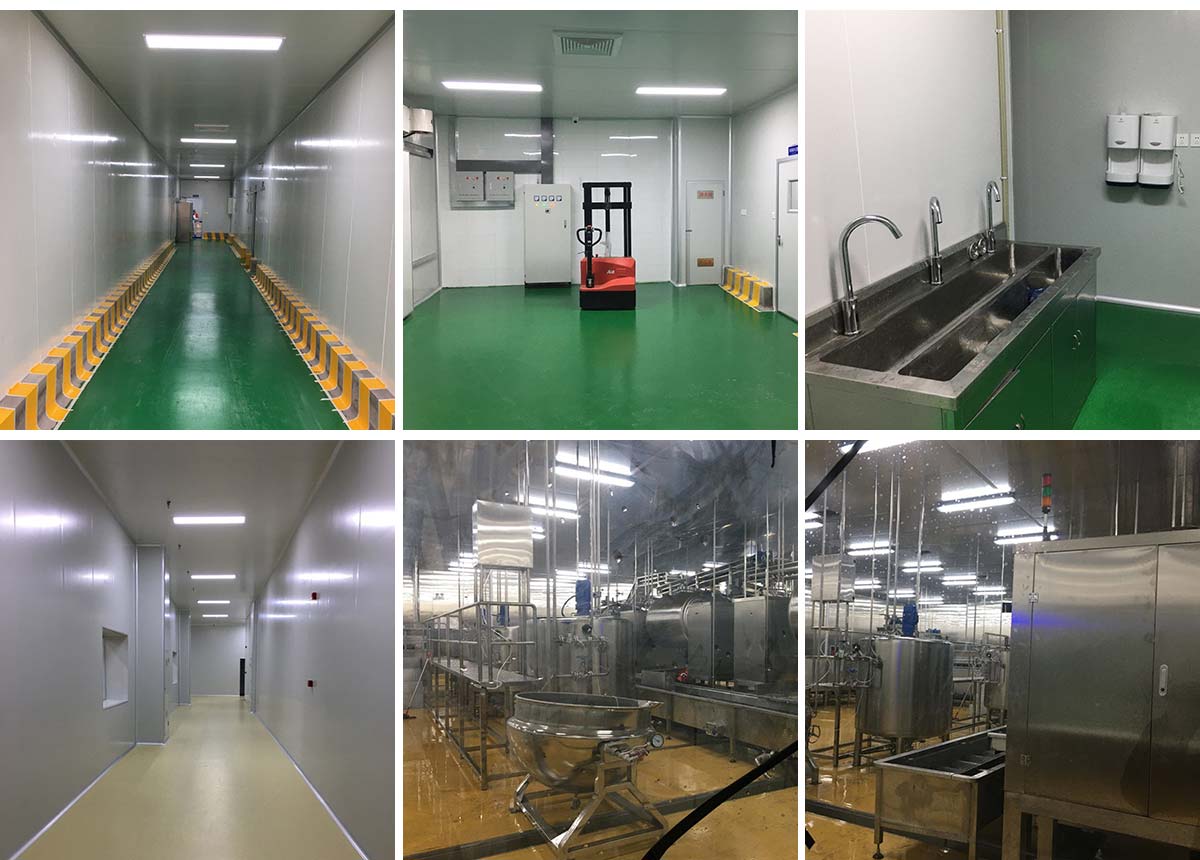

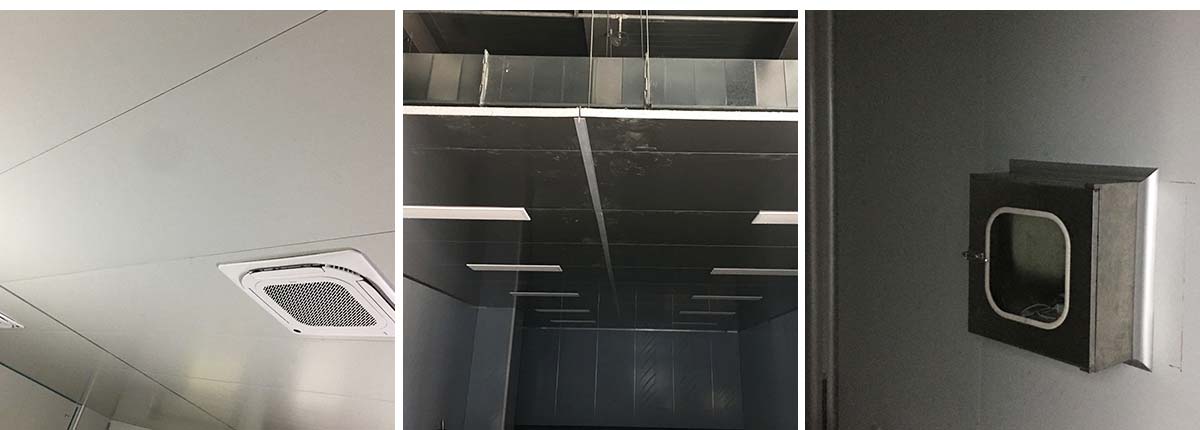

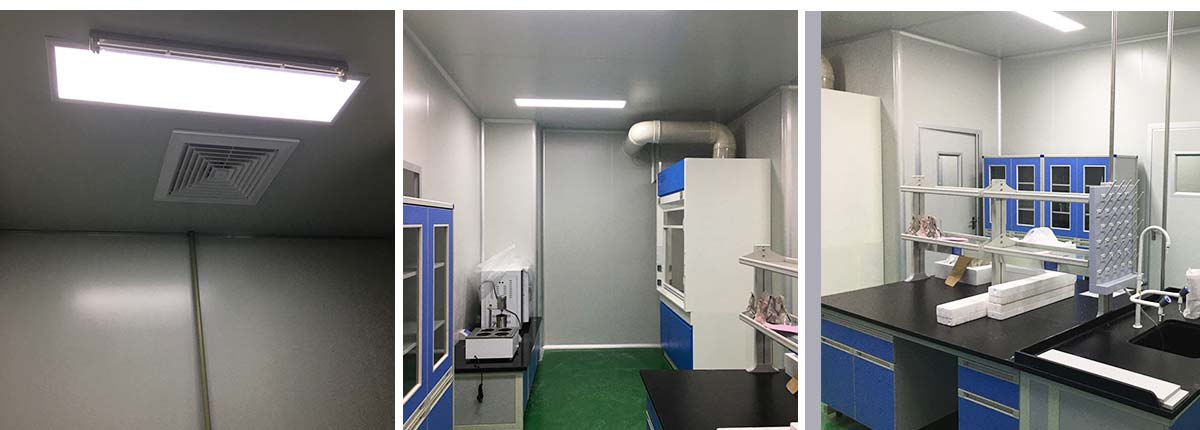

2021-01-04成都智琪食品有限公司二期厂房施工现场:验收前卫生清洁,空调机组调试。

2020-11-29

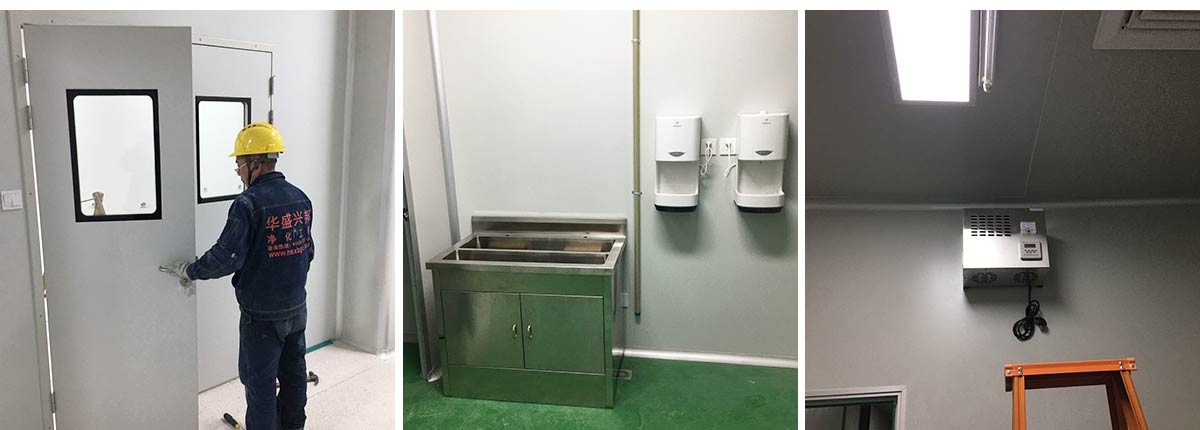

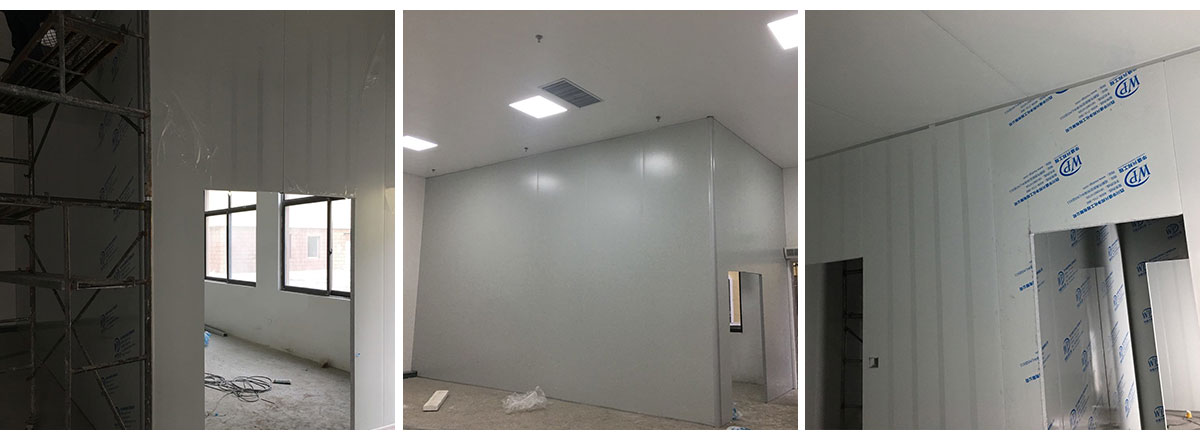

成都智琪食品有限公司二期厂房施工现场:1、拆下原有的门板,窗户,设备门已分类码放在二车间里;2、灭蝇,臭氧,洗手槽等设施安装;3、成品养护,卫生清扫

2020-11-29

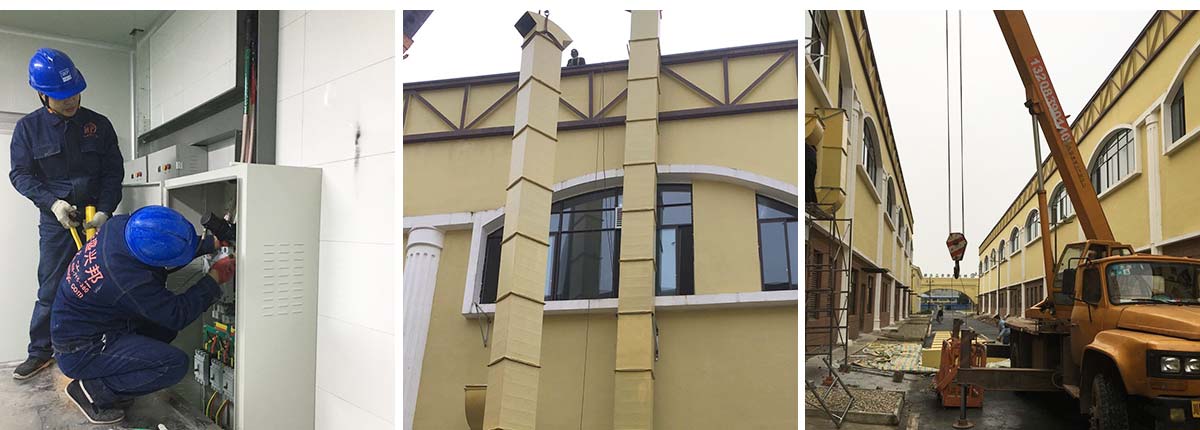

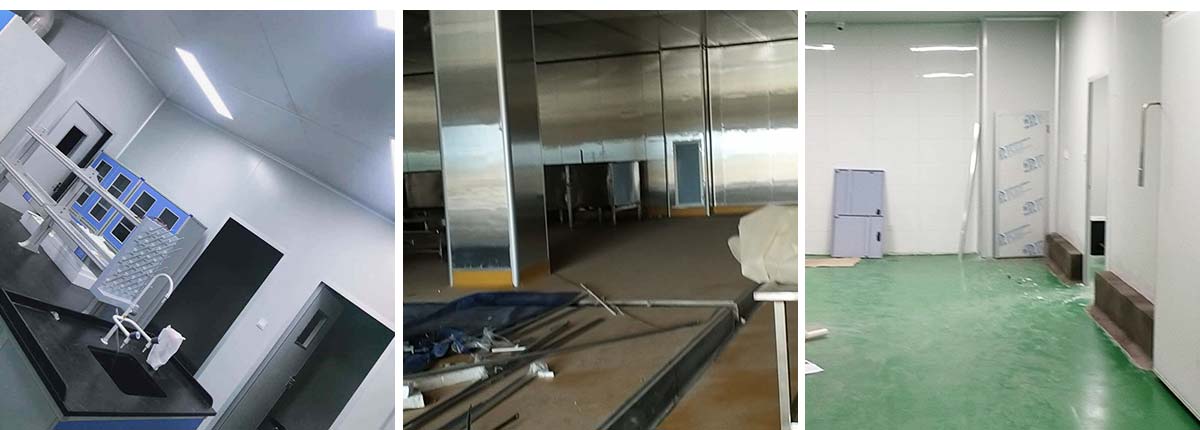

成都智琪食品有限公司二期厂房施工现场:1、动力线缆全部敷设完成。2、场外区域已清扫完毕,垃圾已打包,准备近期处理建渣;3、风淋室门开向已整改;4、锁闭冻库内挡水墙已完成一半。5、化验室室外排水已完成。

2020-11-25

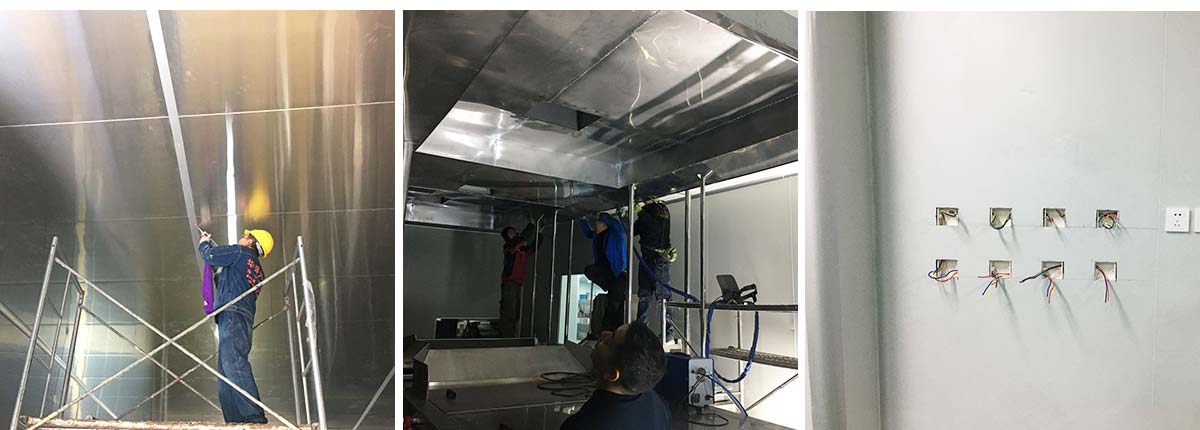

成都智琪食品有限公司二期厂房施工现场:1、桥架敷设完成,3组大的动力线及空压机房动力线。2卷帘门包门头完成,安装固定管道,车间墙体打胶

2020-11-22

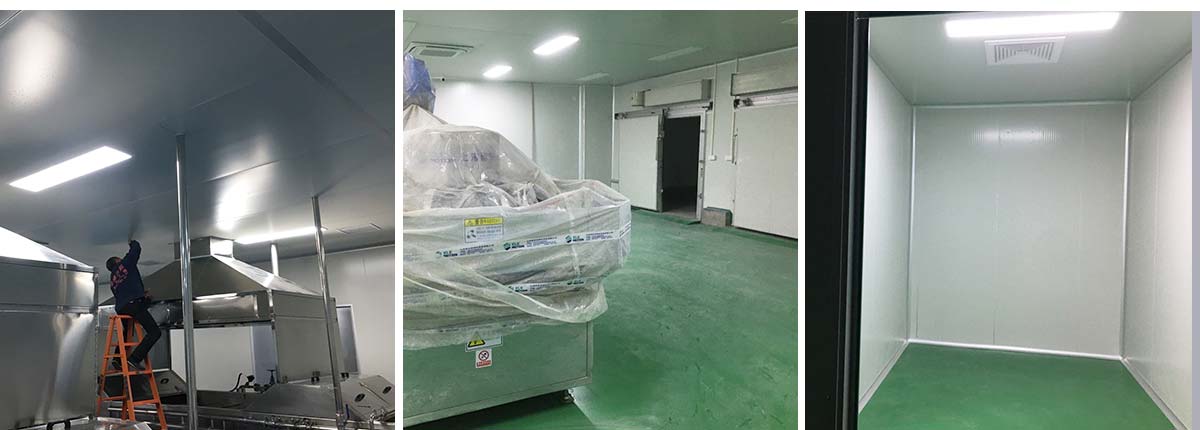

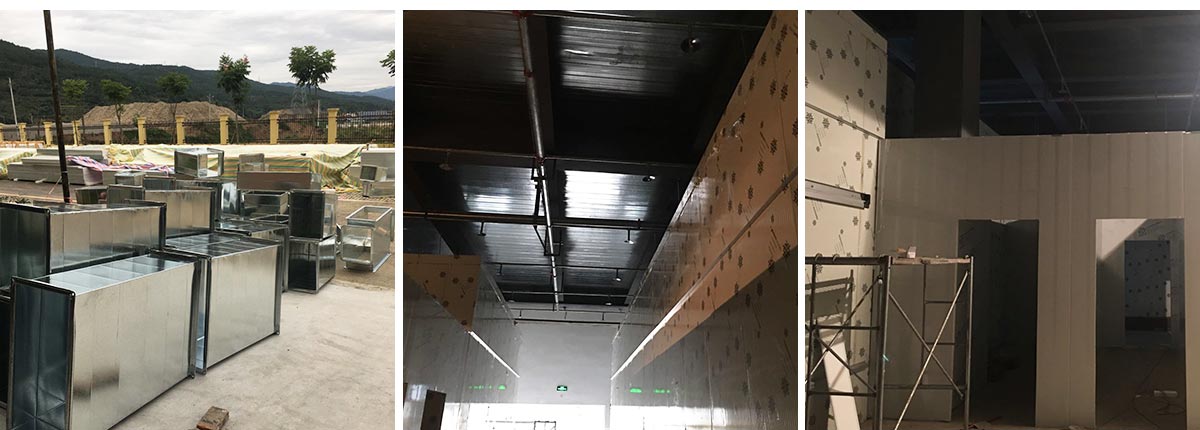

成都智琪食品有限公司二期厂房施工现场:1、桥架支架制作完成80%;2、热加工区域彩板收尾工作完成98%局部区域需延后处理。3、热加工区域灯具安装完成2/3左右;4、智琪新增签证门,紫外灯,传递窗已完成,出墙风管刷漆完成,明日恢复蒸煮车间灯具。

2020-11-20
成都智琪食品有限公司二期厂房施工现场:1、电缆桥架等材料到货卸装;2、热加工区域彩板收尾工作完成95%,层高较高收尾较缓。3、卷帘门安装3樘,余1樘未安装。4、冻库边角区域吊顶完成,灯具插座安装完成。5、水电工程进入收尾阶段,明日开始桥架定位敷设。6、彩板工程约完成96%的工程量。7、室内新增裙边。

2020-11-17

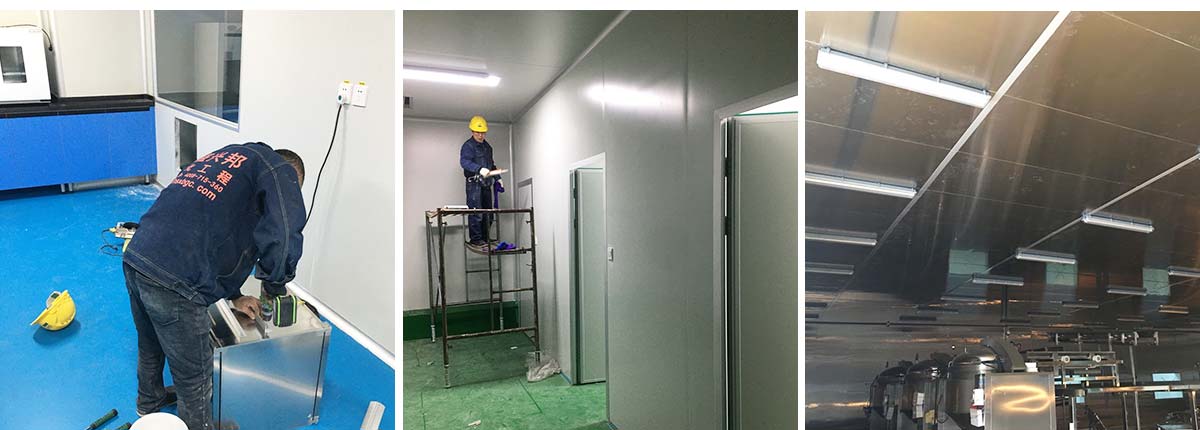

成都智琪食品有限公司二期厂房施工现场:1、照明灯具,换气扇,紫外灯安装完成75%左右,仅剩热加工区域灯具定位安装。2、热加工区域收尾工作完成65%,层高较高收尾较缓。3、门窗玻璃已安装完成。注意成品保护。4、桥架支架构件制作完成,丝杆制作完成。

2020-11-15
成都智琪食品有限公司二期厂房施工现场:1、化验室电通灯亮排水出墙空洞完成;2、空压机房路面保养第六天,门洞已恢复抹平;3、防撞墙施工完成85%;4、补胶贴门封头

2020-11-08

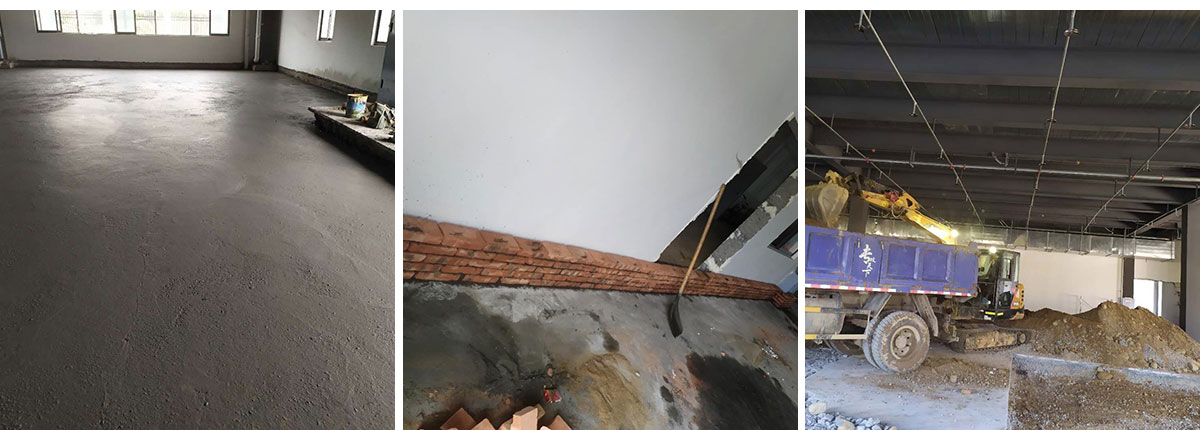

成都智琪食品有限公司二期厂房施工现场:1、彩板通道收尾全部完成;2、合门完成80%;3、热加工及解冻间收尾装饰完成10%;4、一期整改风道主体已完成,蒸煮间构件完成

2020-11-03

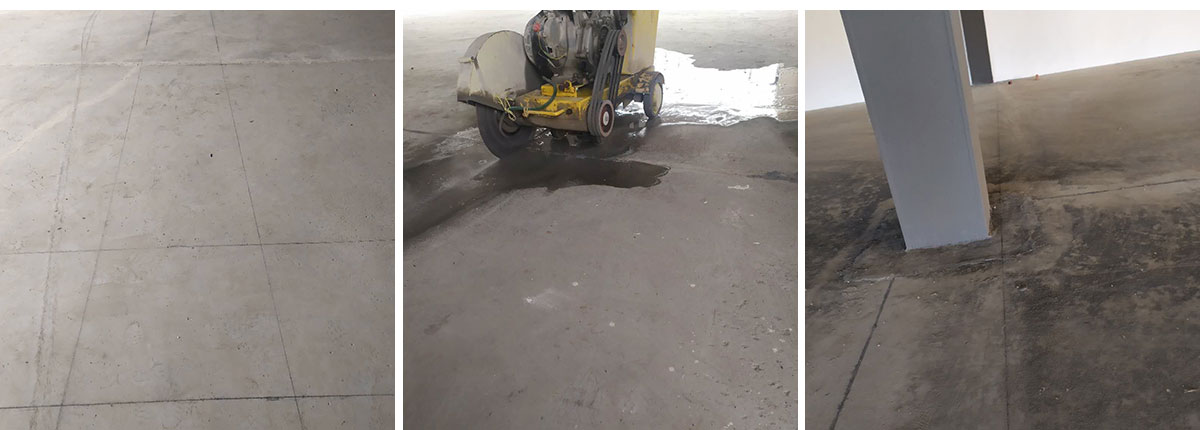

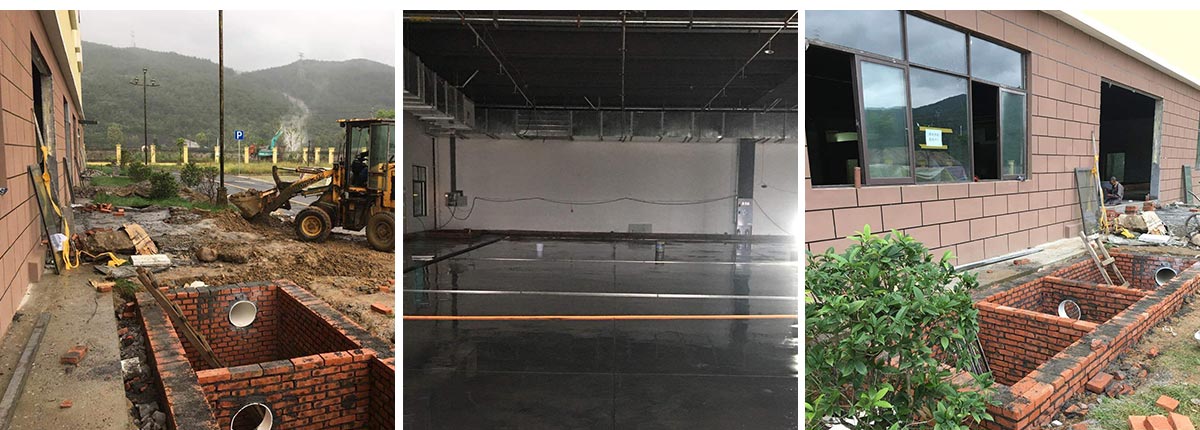

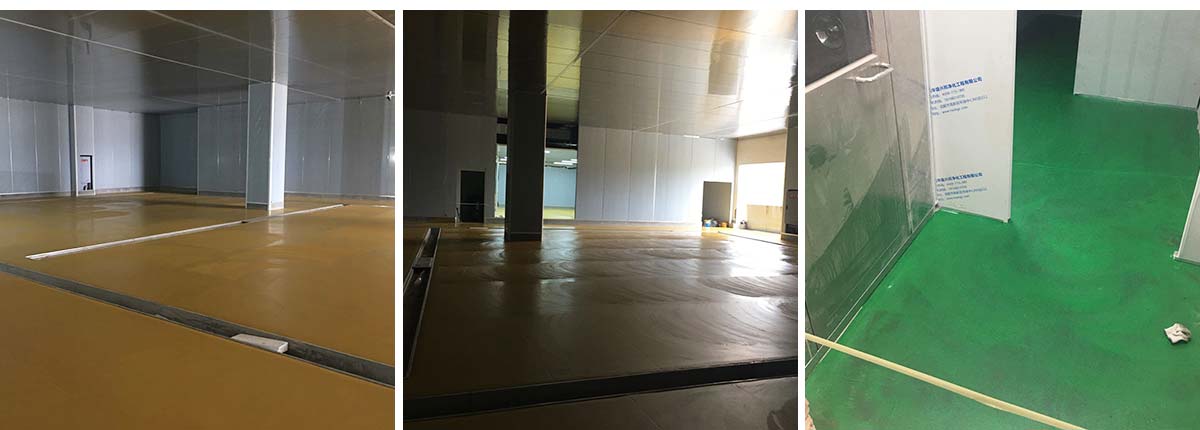

成都智琪食品有限公司二期厂房施工现场:1、隔油池盖板保养第11天;2、聚氨酯地坪底涂已完成;3、聚氨酯超耐磨地面打磨完成50%左右;4、彩板通道施工完成约40%

2020-11-01
成都智琪食品有限公司二期厂房施工现场:1、隔油池盖板保养第九天;2、聚氨酯地坪施工基层吸尘灰第一遍已完成;3、聚氨酯超耐磨地面底涂完成,刮砂完成50%;4、彩板除必要的预留空间外已封顶,下阶段将转移作业区域进入门窗制作,通道施工环节。5、智琪风管已拆除90%.不锈钢折件正在加紧制作,蒸煮车间裙边折件同步制作中。

2020-10-29
成都智琪食品有限公司二期厂房施工现场:1隔油池盖板保养第六天2新增监控室彩板工程已全部完工3蒸汽锅炉室路沿石恢复,路面回填垫层已处理完毕4聚氨酯地坪施工基层处理完毕,切缝已全部完成5门窗下料完成15%6聚氨酯超耐磨地面磨光完成90%仅余化验室未磨光。7智琪整改今日全部完成,明天测试效果。

2020-10-27

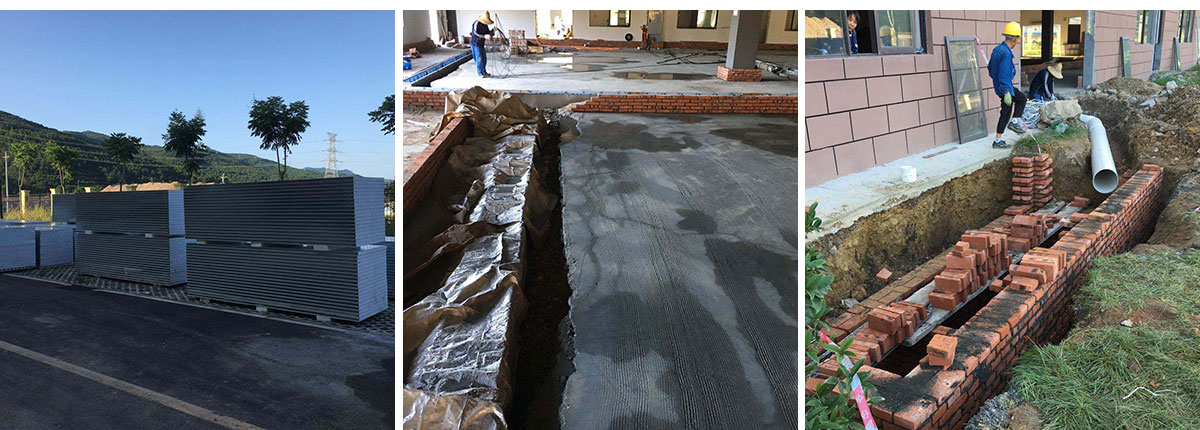

成都智琪食品有限公司二期厂房施工现场:1冻库防撞墙全部已施工完成,余表面刮灰2.隔油池盖板保养第四天3已完成区域的灯具排管并线全部完成,开关灯具已安装4设备进入后,今日更衣室墙板已全部安装完毕,明日封顶5聚氨酯地坪施工前基层处理开始第二天,总体进度约完成70%预计3天。6第五批次材料到场卸装完成。

2020-10-26
成都智琪食品有限公司二期厂房施工现场:1冻库防撞墙已施工完成50%.2.隔油池盖板保养第三天3已完成区域的灯具排管并线完成60%4彩板装饰收尾完成60%.5风机全部安装完成。风淋室安装完成。6聚氨酯地坪施工前基层处理开始第一天,预计3天。7.1期风管整改完成90%左右,风机未接线通电。

2020-10-22
成都智琪食品有限公司二期厂房施工现场:1、冻库地坪养护第11天;2、挡水墙45度收边完成20%检查井,隔油池防水完成;3、开关插座开孔完成20%;4、蒸汽发生器室开门洞完成80%;5、彩板装饰收尾完成4间区域,进度约为15%左右;6、1期整改风管完成85%,烟道焊接打磨完成,水电整改清单量完成50%左右。

2020-10-20

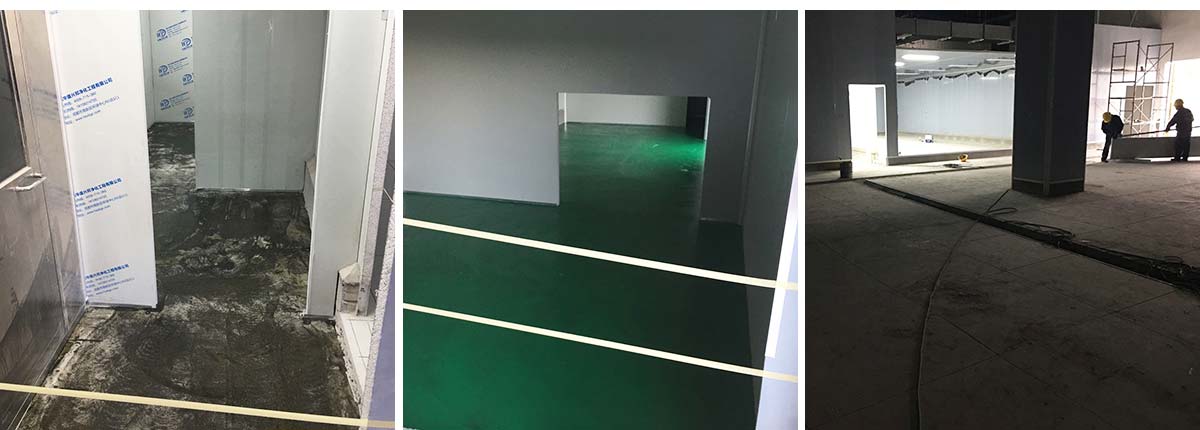

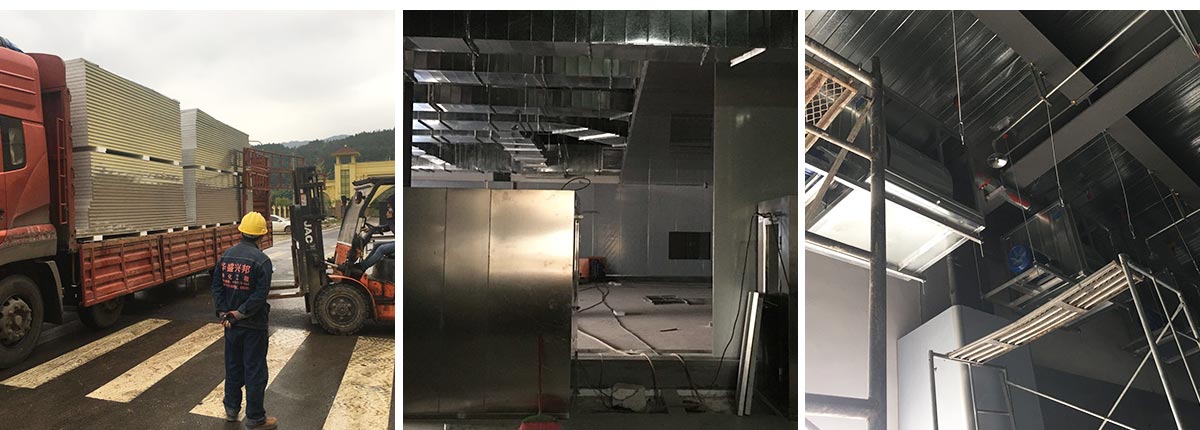

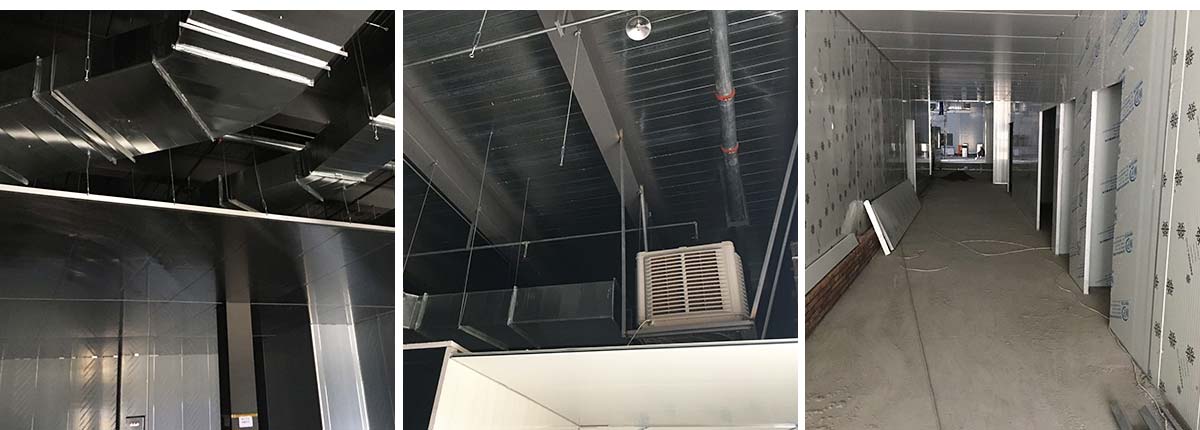

成都智琪食品有限公司二期厂房施工现场:1、风管吊装全部完成,余下支管定位开口;2、彩板吊顶总体进度完成约80%,热加工区域明日暂停吊顶,为风口定位开孔预留操作空间。3、冷风机组2台已完成吊装;4、水泥到位,砂转运到各房间。5、场地清理。6、化验室拍圆弧打胶撕膜。7、一期整改完成50%风管刷漆。

2020-10-17
成都智琪食品有限公司二期厂房施工现场:1、风管吊装完成;2、冻库地坪养护第六天;3、彩板吊顶总体进度完成约45%;4、彩板吊筋完成约70%、仅余热加工区域。5、水电第一批材料到场,已完成卸装。

2020-10-14

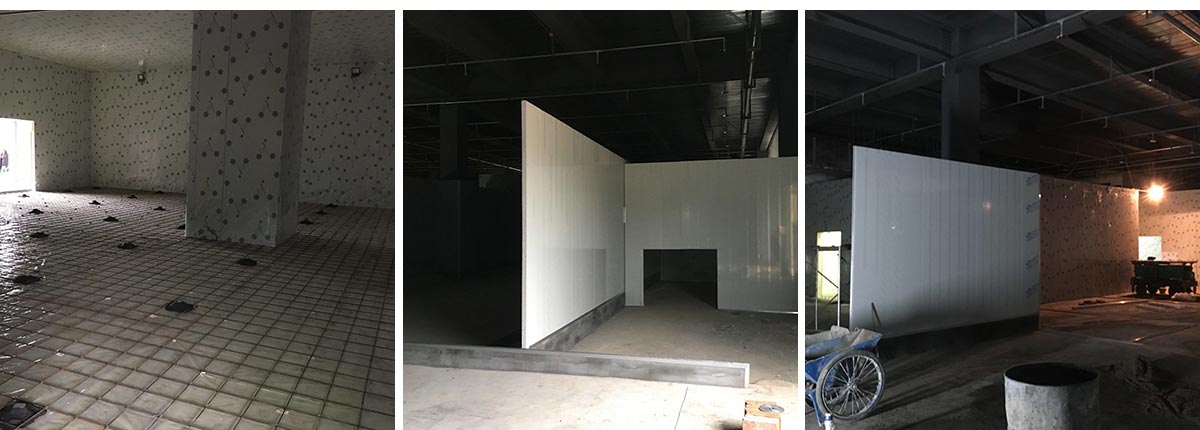

成都智琪食品有限公司二期厂房施工现场:1、风管合缝咬口完成100%;2、冻库地坪养护第三天;3、彩板加固角铝施工完成10%;4、外包间区域更衣室墙板施工完毕。

2020-10-13

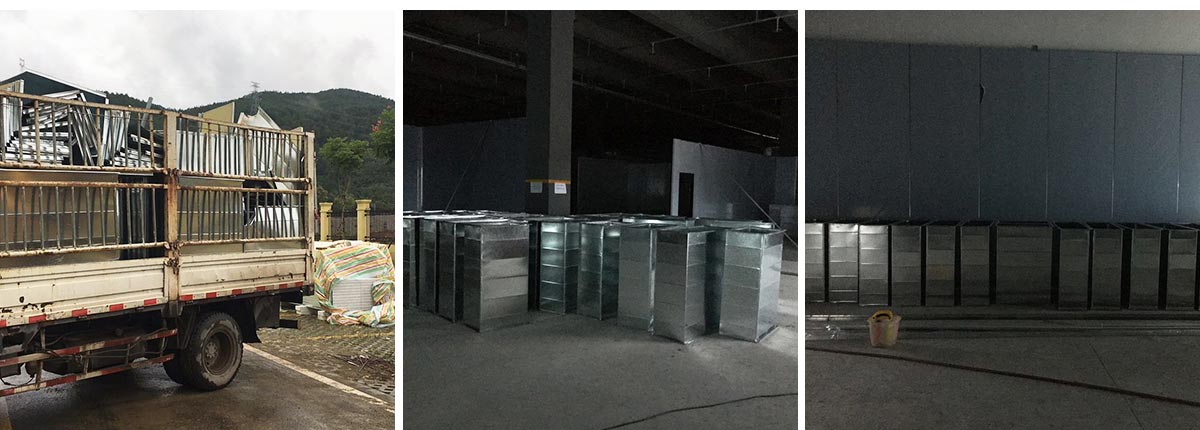

成都智琪食品有限公司二期厂房施工现场:风管材料到场卸货,风管组装

2020-10-8

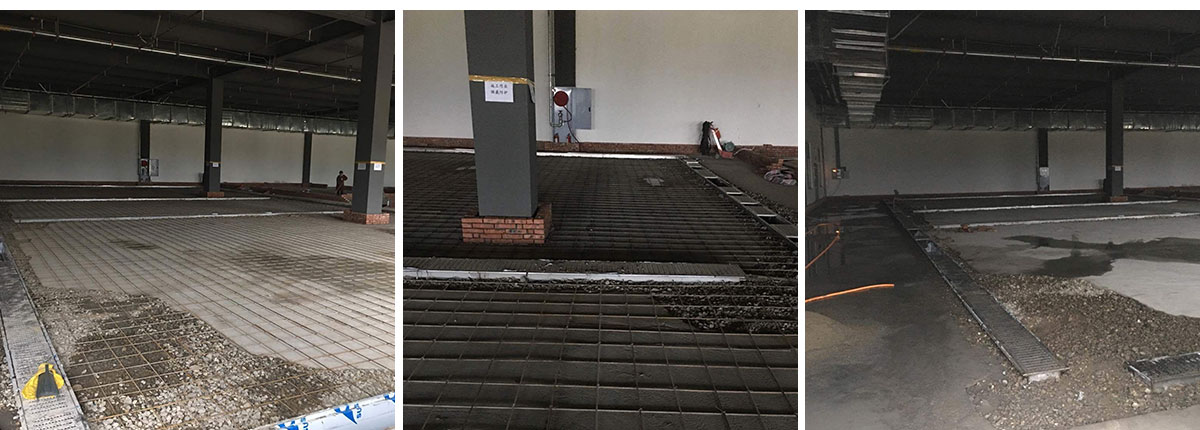

成都智琪食品有限公司二期厂房施工现场:1地坪养护第14天2冻库地坪座点全部完成3彩板墙板施工,完成约85%(除开必须为设备留通道的地方以外)4三个门路沿石安装全部完成5整个场地清理,拉设防护措施6.设备入口钢筋作业完成。7机具,临电,路障等准备到位。

2020-10-4

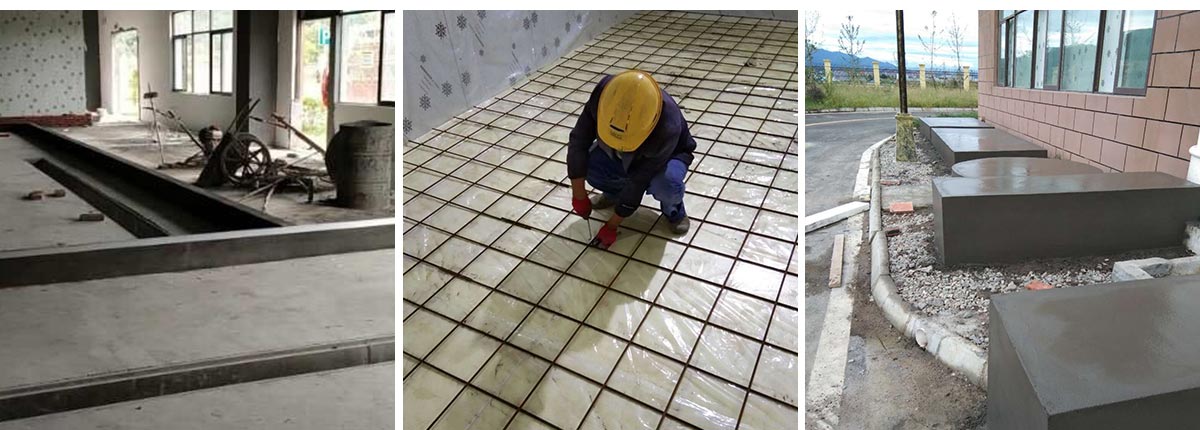

成都智琪食品有限公司二期厂房施工现场:1、地坪养护第11天,2、挡水墙及设备基础挂灰全部完成,3、彩板墙板开始施工,完成约15%,4、冻库扎钢筋全部完成,5、参观通道地槽施工完成70%

2020-9-27

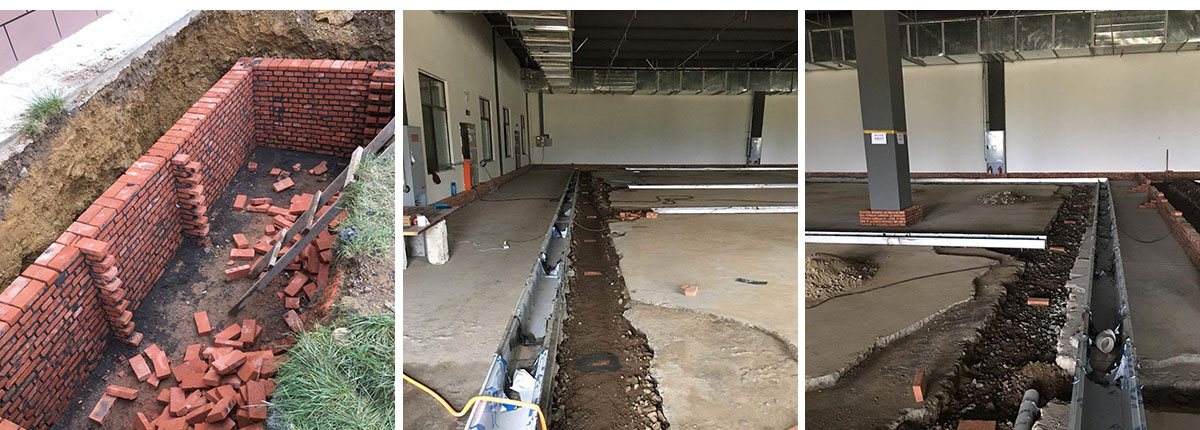

成都智琪食品有限公司二期厂房施工现场:1、隔油池素土回填; 2、地坪养护第三天,伸缩缝切割完成;3、排水沟清扫恢复;4、所有工具间地漏安装完成

2020-9-23

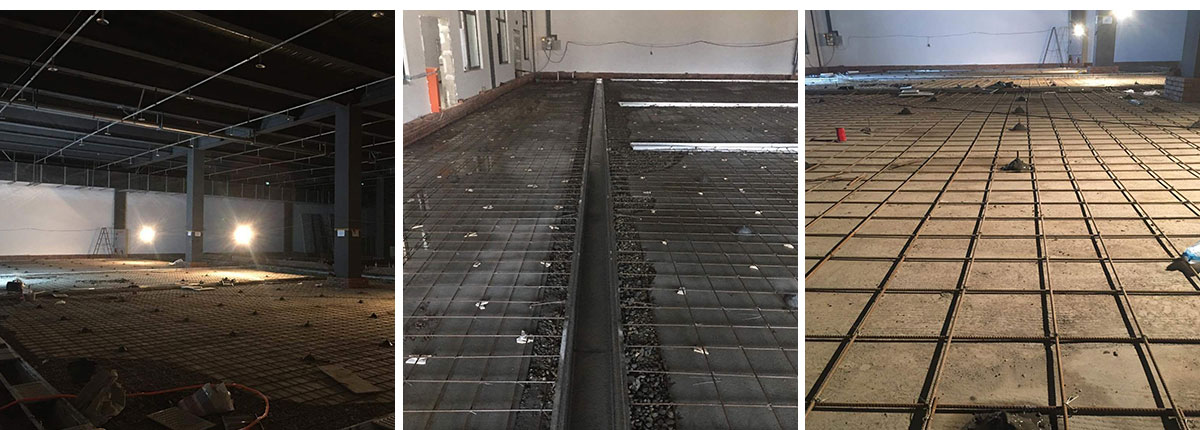

成都智琪食品有限公司二期厂房施工现场:地面钢筋铺设施工

2020-9-20
成都智琪食品有限公司二期厂房施工现场:冻库施工

2020-9-17
成都智琪食品有限公司二期厂房施工现场:排水明沟,排污管施工,板材卸货

2020-9-15
成都智琪食品有限公司二期厂房施工现场:车间明沟找平打点,隔油池砌筑施工

2020-9-9
成都智琪食品有限公司二期厂房施工现场:1冻库垫层混凝土浇筑完成 2不锈钢排水沟焊接

2020-9-6

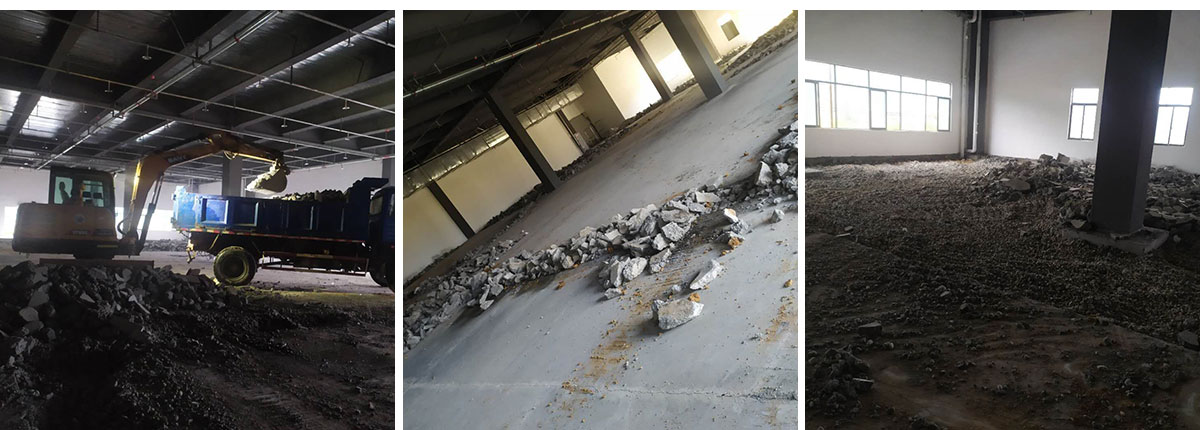

成都智琪食品有限公司二期厂房施工现场:1、排水沟清理 2、冻库地坪清理 3、建渣已清运完成

2020-9-5
成都智琪食品有限公司二期厂房施工现场:1、混凝土建渣清理, 2、排水沟深挖 修整

2020-9-1

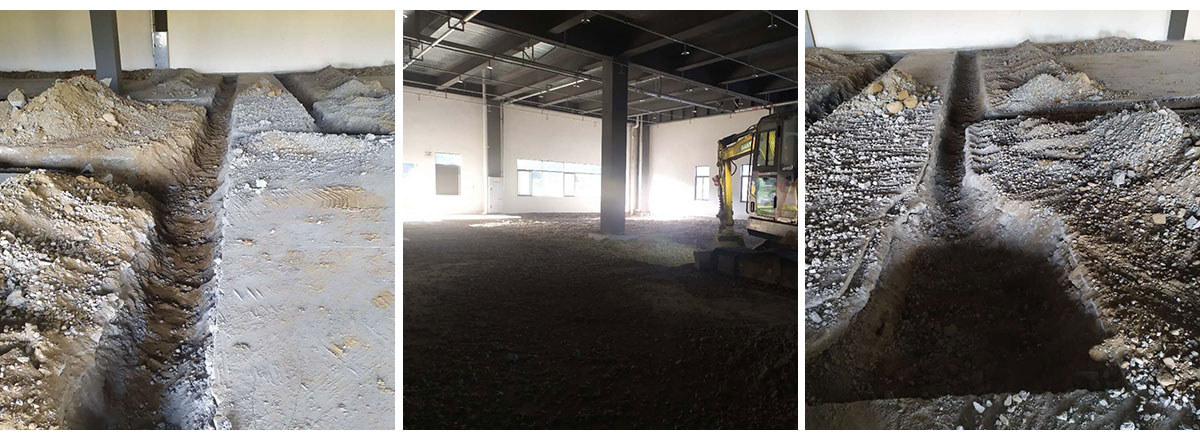

成都智琪食品有限公司二期厂房施工现场:1、车间现场布局放线完成百分之百 2、排水放线完成百分之百 3、切缝完成至百分四十 4、门窗拆除
