华盛兴邦承接四川大蕴发食品有限公司厂房设计,厂房装修工程,厂房地点德阳广汉,产品肉制品罐头,设计装修面积1500平方。

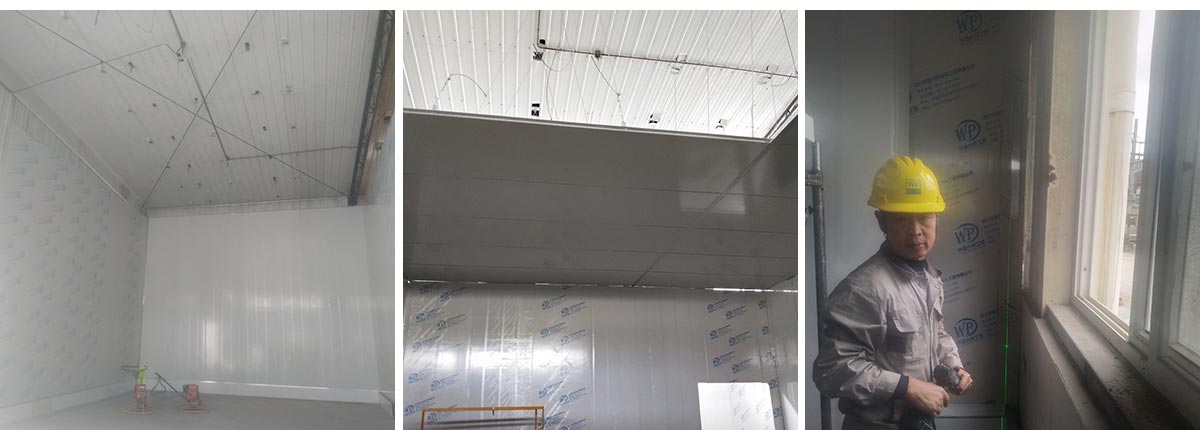

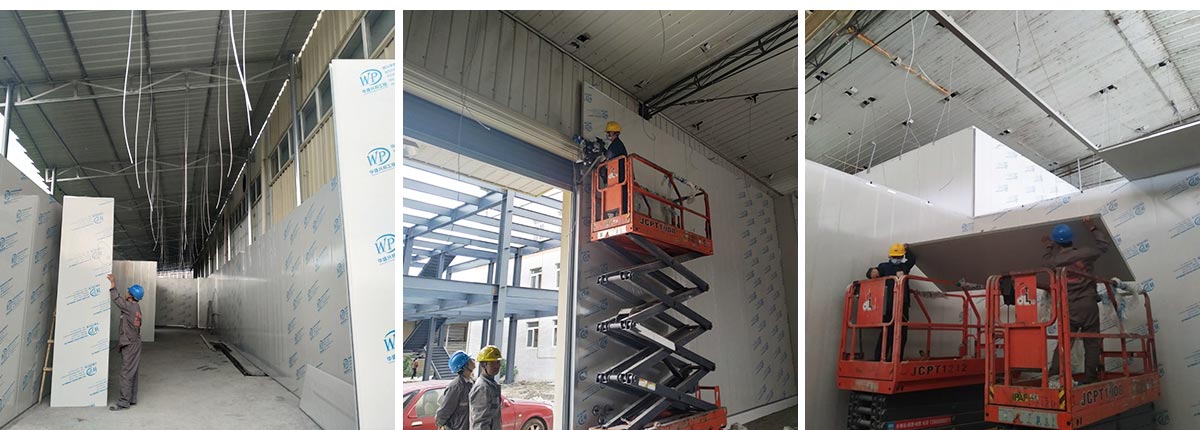

2020-11-01四川大蕴发食品有限公司厂房装修现场,新增墙板安装完成60%,新增顶板安装完成45%,车间底漆施工完成20%。

2020-10-25

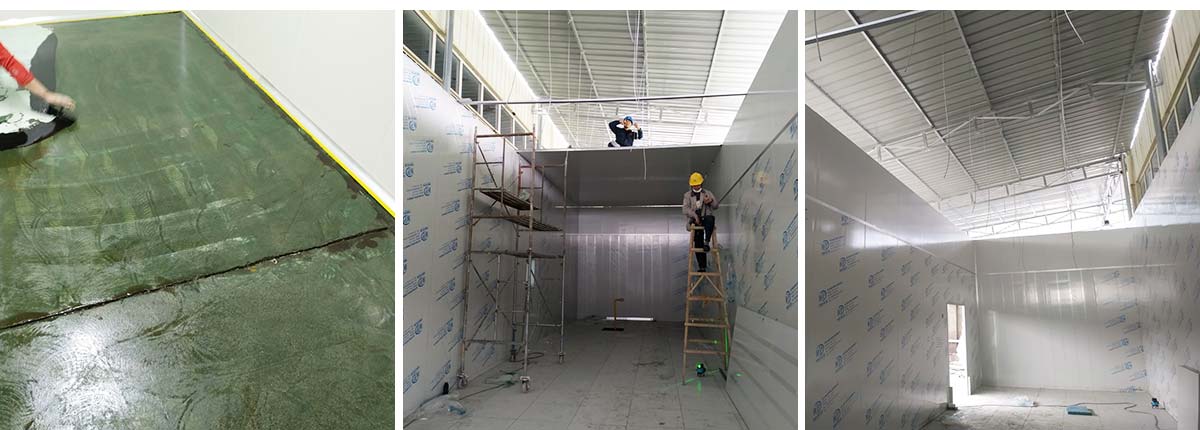

四川大蕴发食品有限公司厂房装修现场,窗户开孔完成50%,撕膜打胶完成65%,圆弧安装完成55%,锁安装完成70%,给水管支管安装完成,给水管主管安装完成30%,清理现场处理建渣。

2020-10-22

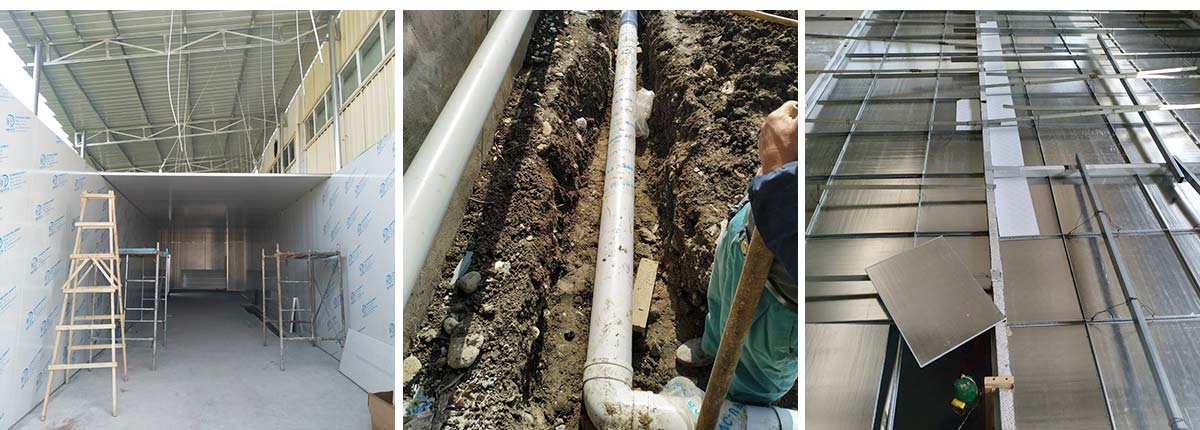

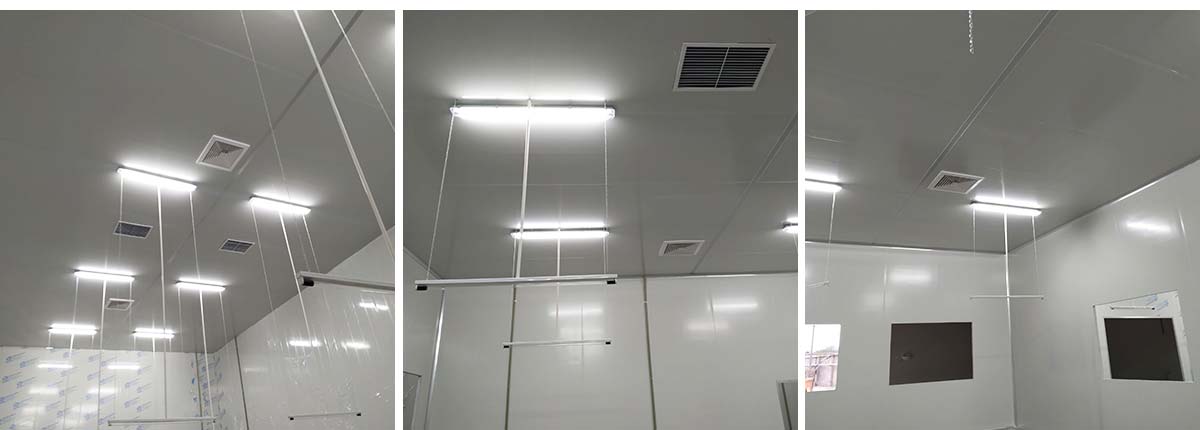

四川大蕴发食品有限公司厂房装修现场,顶板安装完成95%,新增排水沟安装完成80%(剩余内包材消毒杀菌和地砖同步安装),灯具安装完成80%,撕膜打胶完成45%,圆弧安装35%。

2020-10-18

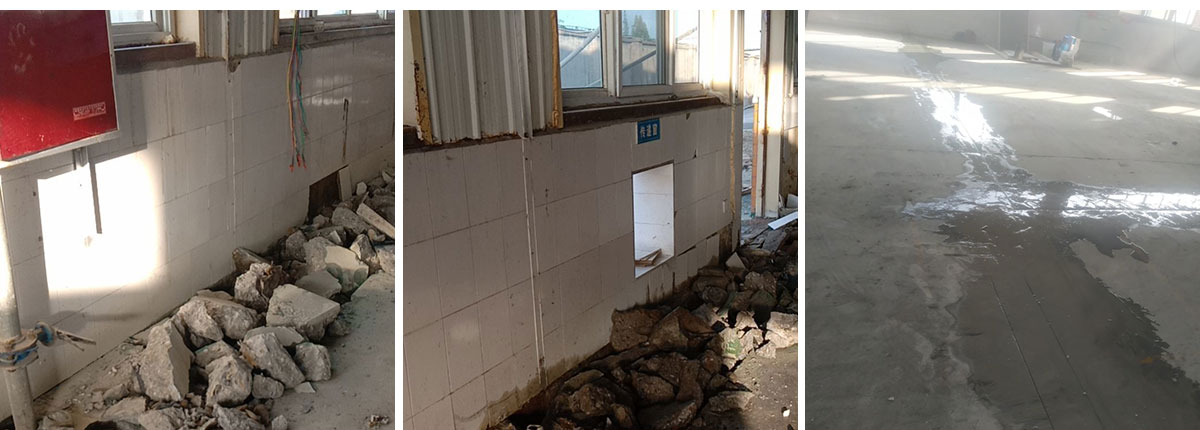

四川大蕴发食品有限公司厂房装修现场,墙板安装完成99%,卷帘门门套安装完成,室内排水管安装完成,室外排水管安装完成90%,灯具插座配管穿线完成45%。

2020-10-8

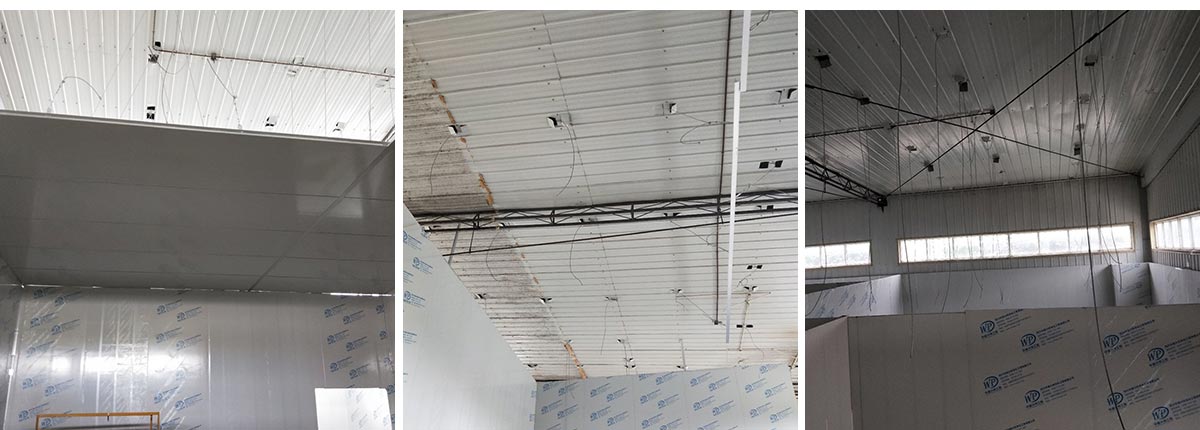

四川大蕴发食品有限公司厂房装修现场,排水沟和排水管切割完成;顶板安装完成45%,水电材料到场,开关插座开孔完成30%。

2020-10-8四川大蕴发食品有限公司厂房装修现场,车间隔板施工

2020-10-3

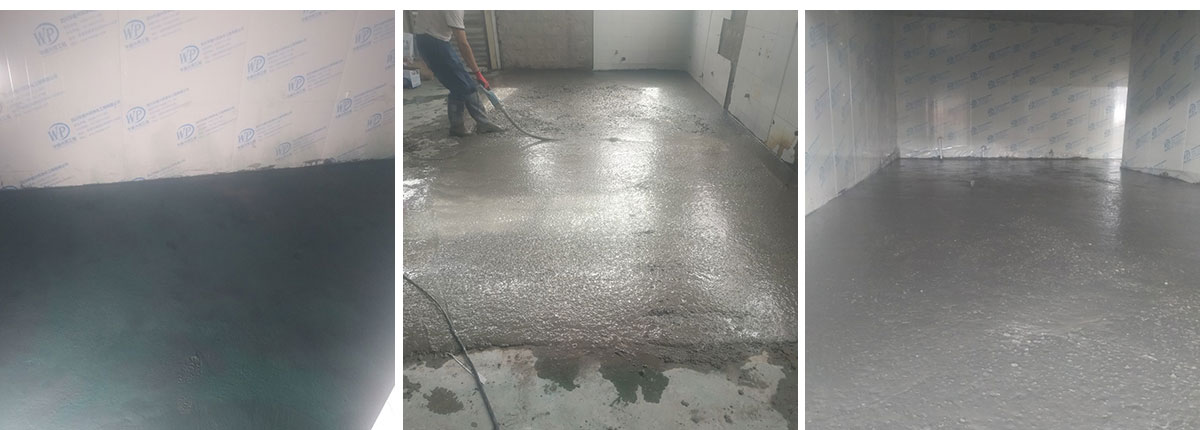

四川大蕴发食品有限公司厂房装修现场,吊顶完成10% 挂T铝加钢绳打角铝等吊顶准备工作,顶板完成35% 圆弧完成5% 地槽完成95% 胶条完成15%

2020-9-29
四川大蕴发食品有限公司厂房装修现场,净化彩钢板施工

2020-9-23
四川大蕴发食品有限公司厂房装修现场,地坪施工

2020-9-15

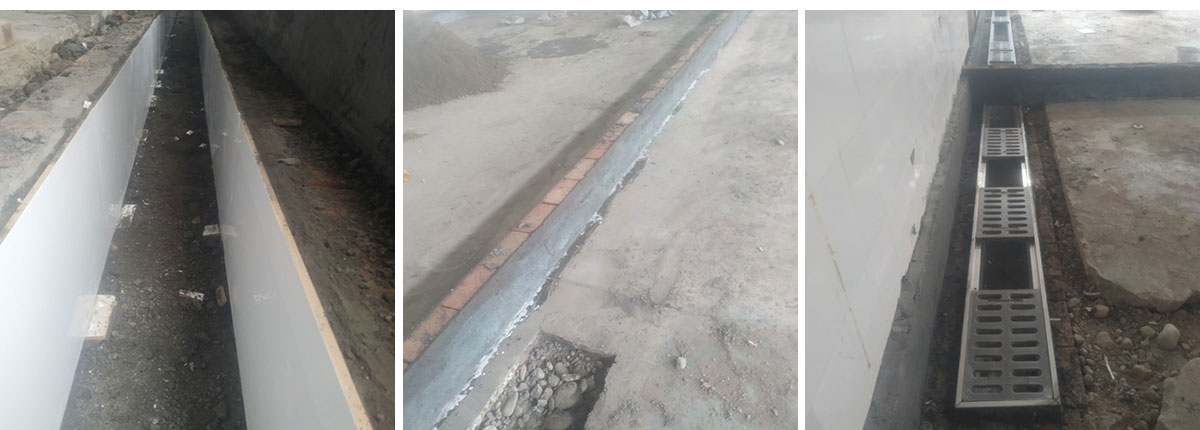

四川大蕴发食品有限公司厂房装修现场,排水沟立面贴砖完成,挡水墙贴砖施工

2020-9-13

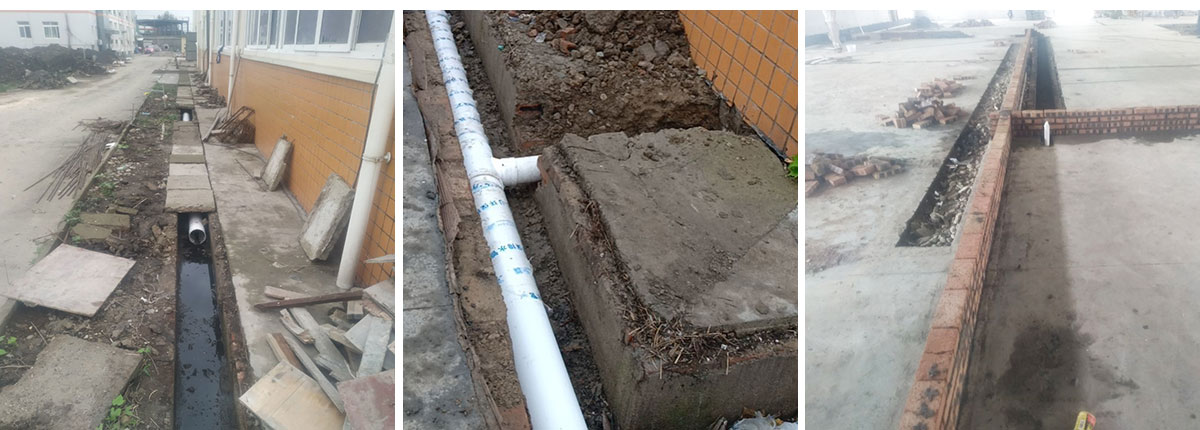

四川大蕴发食品有限公司厂房装修现场,室外排水沟施工,室内排水施工

2020-9-6
四川大蕴发食品有限公司厂房装修现场,排水沟破碎完成28%

2020-9-2
四川大蕴发食品有限公司厂房装修现场,现场根据图纸放线切割,横幅制度牌安装
