181-0821-4725


四川华盛兴邦净化工程有限公司

建厂房 找 华盛兴邦

资阳猪蹄项目厂房装修现场
来源: | 作者:hsxbgcwm59 | 发布时间: 2021-03-23 | 1130 次浏览 | 分享到:
华盛兴邦承接资阳猪蹄项目厂房设计,厂房装修工程,装修面积2000平方米,做速冻调制食品,肉制品:猪蹄产品。建厂找华盛兴邦,咨询热线:173-4019-3272

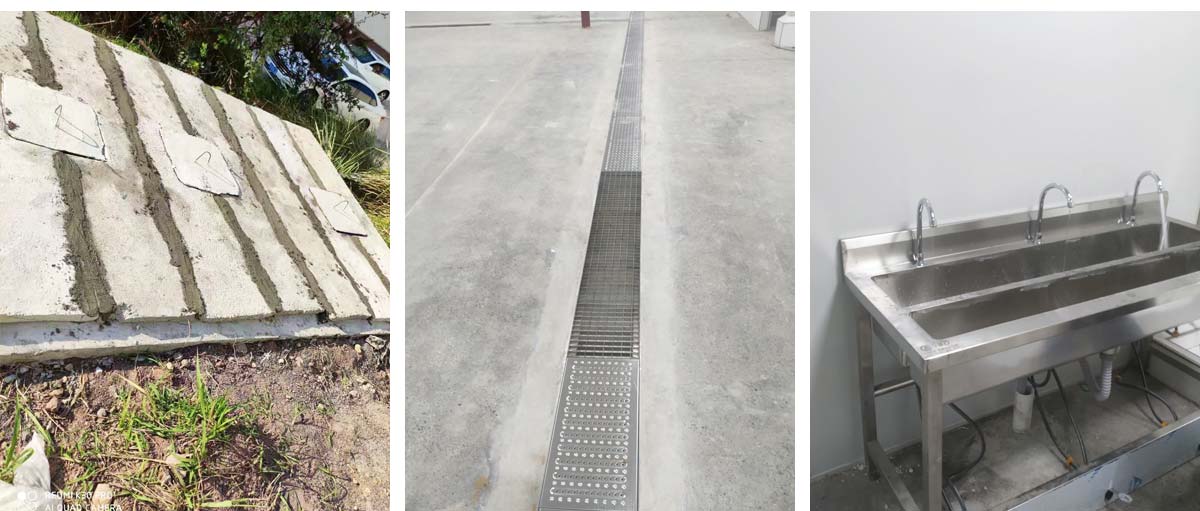

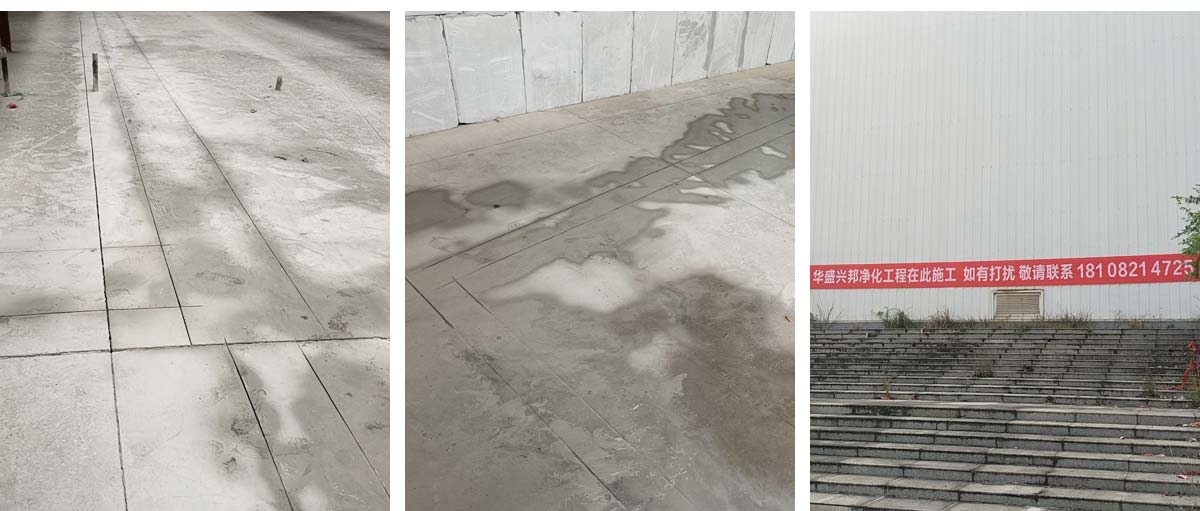

2021-5-16 资阳猪蹄项目厂房装修现场:1:不锈钢水篦子安装完成,卸货平台钢筋水篦子安装完成;2:卷帘门封边处理完成,沉淀池盖板安装完成;3:给水安装完成。

2021-5-11 资阳猪蹄项目厂房装修现场:1:给水安装完成95%;2:撕膜打胶完成;3:照明插座箱安装完成,回路线安装通电实验完成。

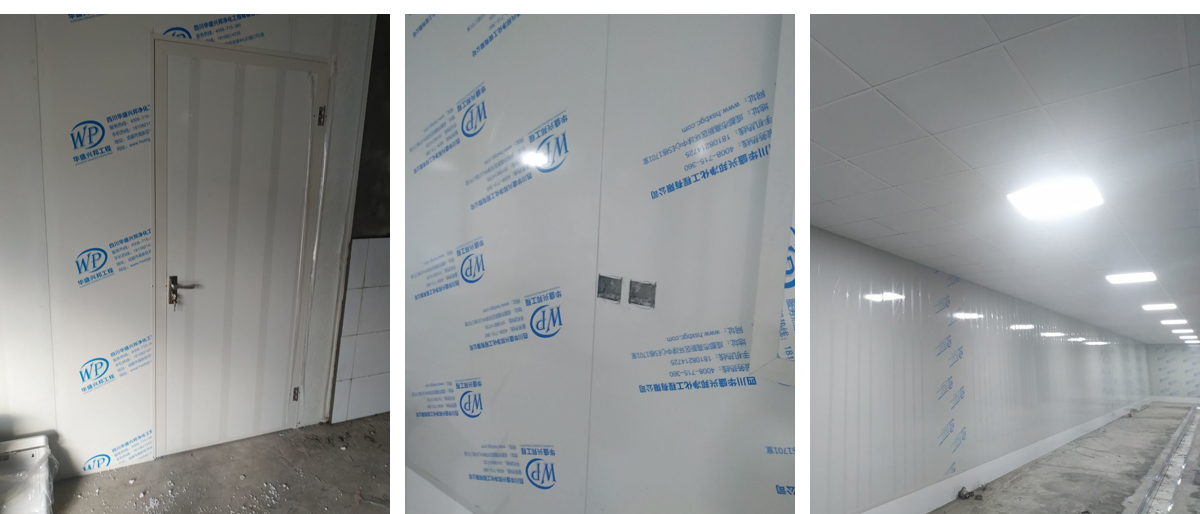

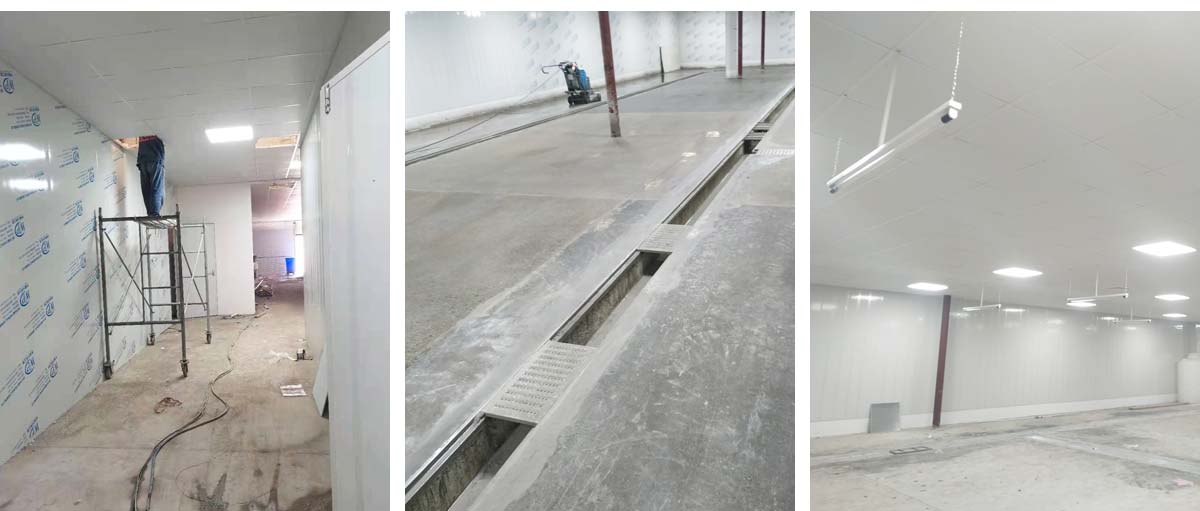

2021-4-28 资阳猪蹄项目厂房装修现场:1、前处理间固化和抛光完成,滚揉间地面初磨完成,速冻库旁边过道门加大完成,水化霜储水桶移位完成;2、灯具安装完成95%,配管穿线完成80%。

2021-4-22 资阳猪蹄项目厂房装修现场:三防板安装完成90%;灯具安装40%,配管穿线完成25%,开关插座开孔完成,门制作安装完成90%。

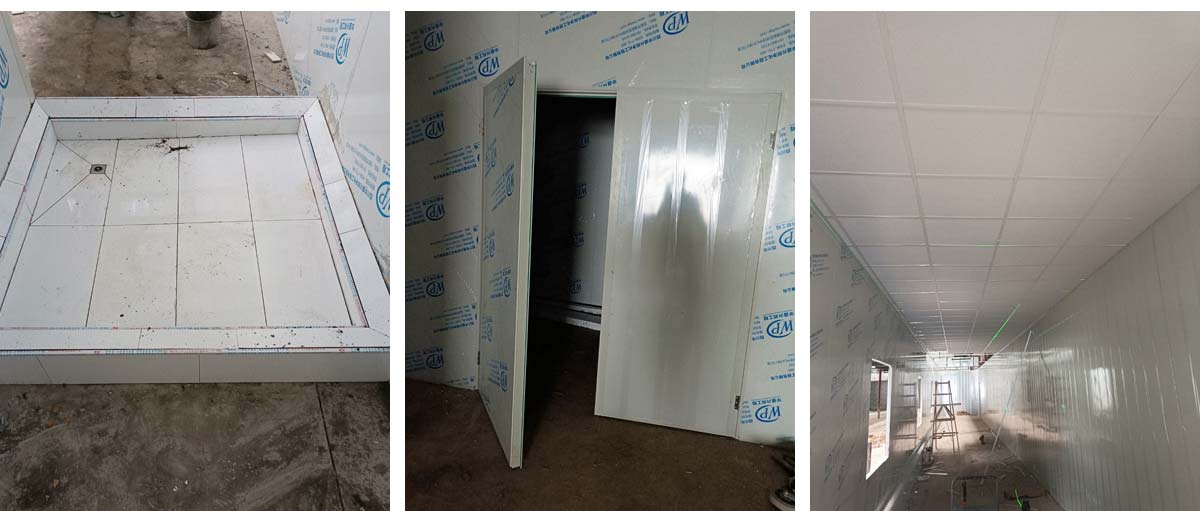

2021-4-18 资阳猪蹄项目厂房装修现场:1、脚踏池完成;2、三防板完成40%;3、门板安装70%。

2021-4-14 资阳猪蹄项目厂房装修现场:1:立板加固完成100% ;2:观察窗开洞完成100% ;3:下门料完成100%;4:卸货平台商混完成100%。

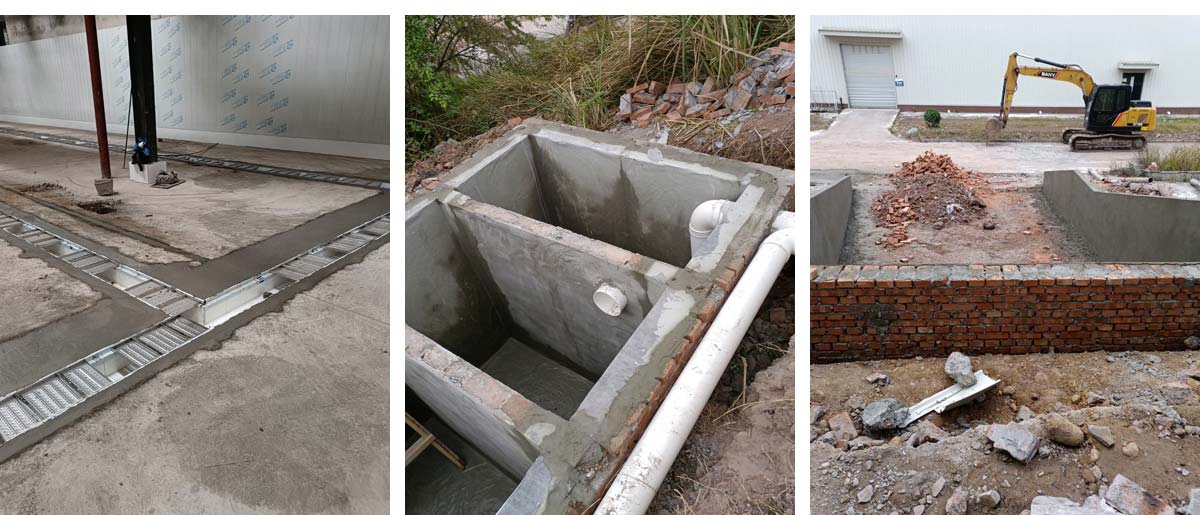

2021-4-11 资阳猪蹄项目厂房装修现场:1:沉淀池防水完成100%,商混填补沟边完成100%; 2:脚踏池贴砖完成70% ;3:室外污水管网沟恢复80%。

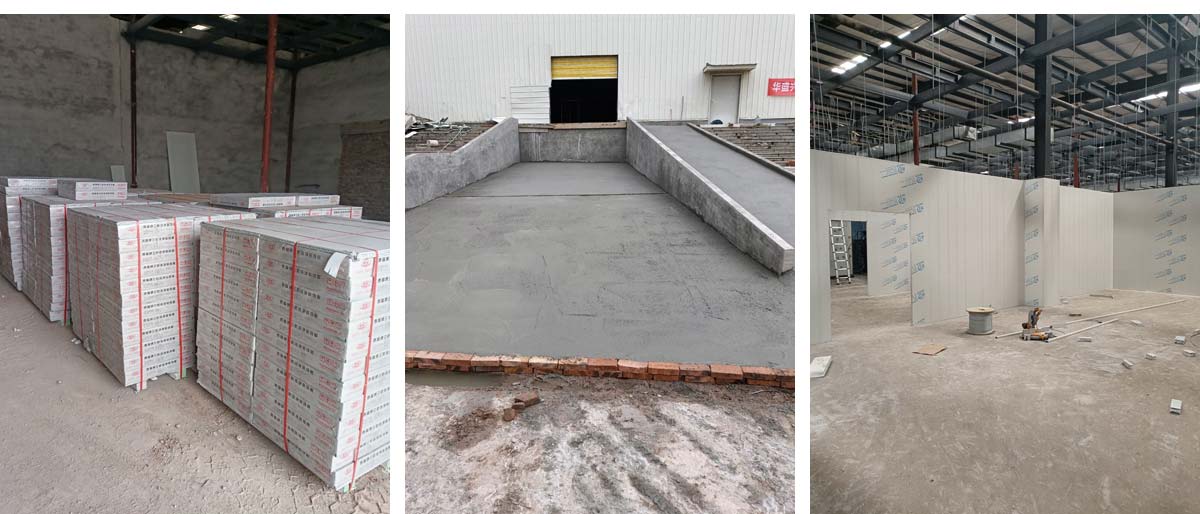

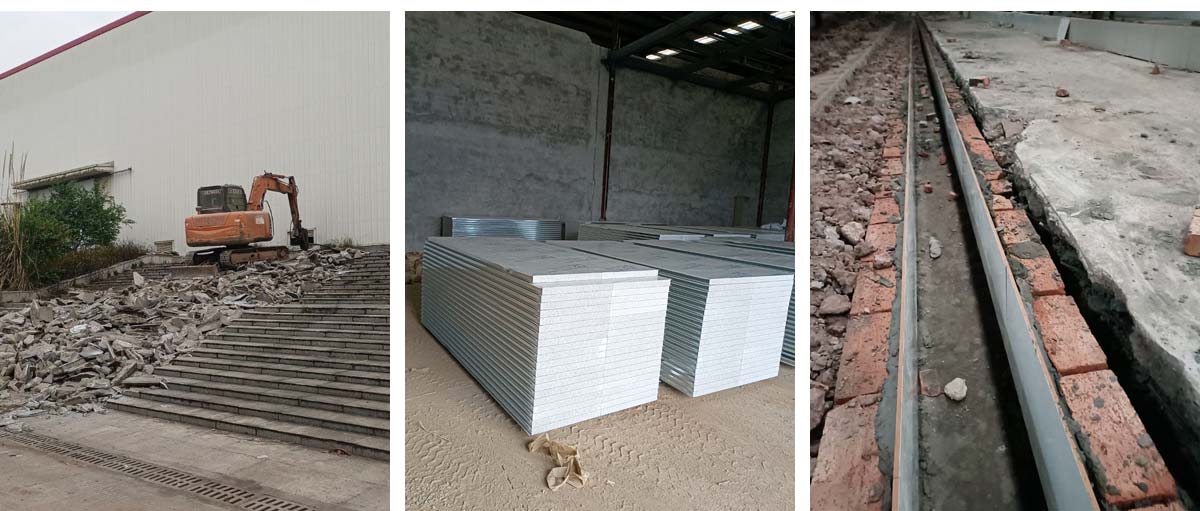

2021-3-30 资阳猪蹄项目厂房装修现场:1:增项车流卸货通道、入沉淀池排水管破除完成100% ;2:排水沟砌砖完成100%、贴砖完成40%; 3:彩钢板到场。

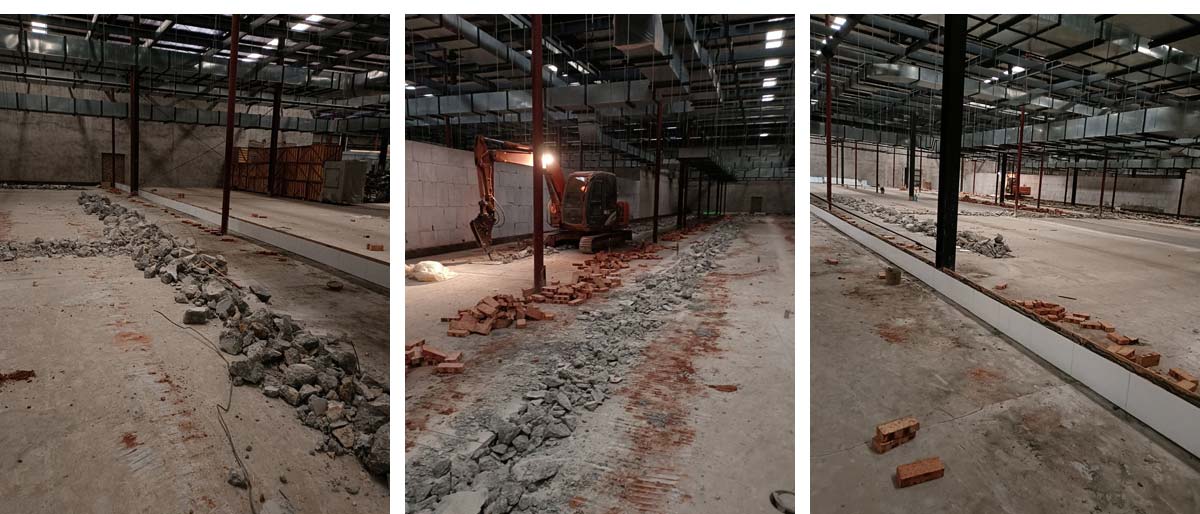

2021-3-21 资阳猪蹄项目厂房装修现场:地面破除完成70% 挡水墙贴砖完成20%
2021-3-18 资阳猪蹄项目厂房装修现场:排水系统切缝完成100%

其他案例介绍
  • 四川吉百兴食品有限公司
  • 四川秦蓉食品有限公司
  • 四川王臻王牛肉有限公司
  • 四川七叔公食品有限公司二期
  • 成都光合食品有限公司
  • 成都新洪友食品有限公司
  • 小龙坎老火锅
  • 成都宏明电子股份有限公司
  • 首创包装——成都致越电子
